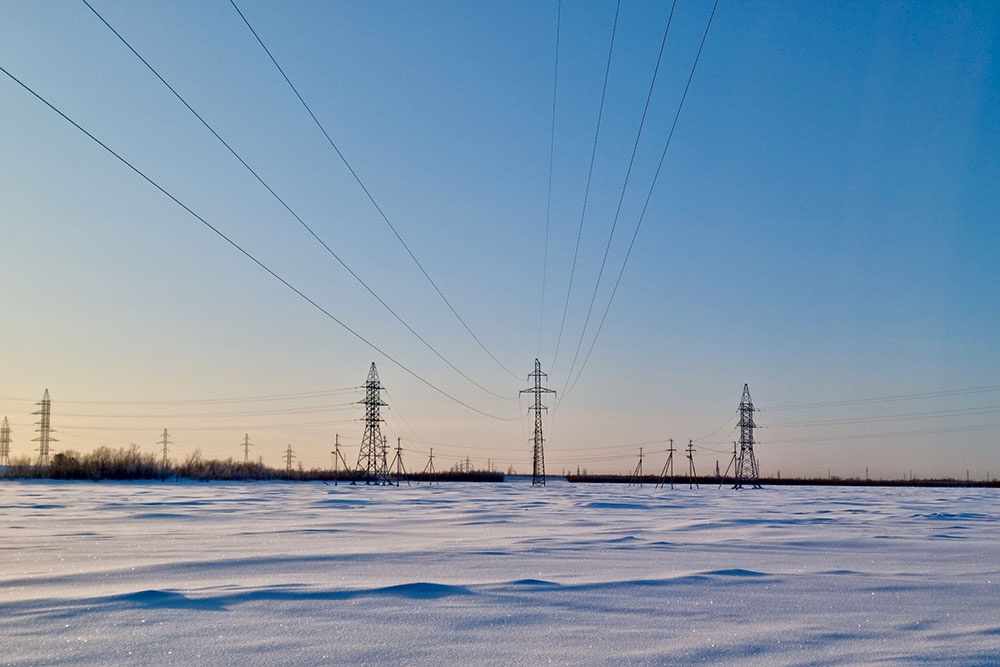

В ходе капремонта специалисты системообразующей сетевой компании выполнили перестановку двух стальных опор массой почти три тонны каждая на новые фундаменты. Чтобы обеспечить дополнительную устойчивость конструкций в условиях сильной заболоченности и высоких ветровых нагрузок, были применены 8-ми свайные фундаменты, выполненные 12-метровыми сваями. Кроме того, для увеличения грозоупорности ЛЭП энергетики смонтировали дополнительные изоляторы.
К проведению технических мероприятий привлекались 13 специалистов и пять единиц спецтехники, включая гусеничный вездеход и автокран грузоподъемностью 25 тонн. Во время плановых работ непрерывное электроснабжение потребителей осуществлялось по временной схеме. Для этого был организован вынос 900-метрового участка ЛЭП с установкой двух временных опор.
Капитальный ремонт линии электропередачи позволил повысить надежность электроснабжения инфраструктуры пяти месторождений в главном нефтедобывающем регионе России.
Пресс-релиз и фото предоставлены пресс-службой АО "Россети Тюмень"
