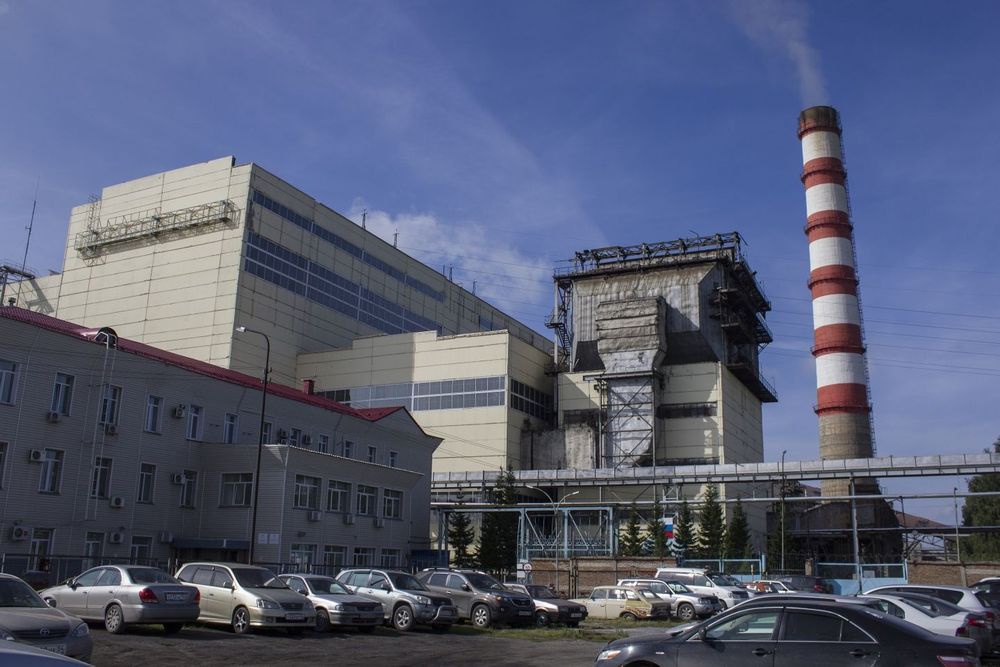

В новосибирской энергетике стартует один из самых значимых инфраструктурных проектов последних лет. Как рассказали в АО "СГК - Новосибирск", на новосибирской ТЭЦ-3 готовятся приступить к строительству нового котельного оборудования, агрегата №15. По итогам конкурса генеральным проектировщиком назначена компания "УралТЭП". Параллельно решается вопрос с выбором поставщика основного технологического оборудования: котла и электрофильтра. Техзадание сформировано, ожидается объявление тендера среди потенциальных изготовителей. Идет подготовка строительной площадки: на территорию станции доставляются башенные краны и спецтехника, обустраивается городок для строителей, создается логистическая инфраструктура. Начало строительно-монтажных работ запланировано на август 2026 года.
Юридическим основанием для реализации проекта стало распоряжение правительства РФ №148-р, включившее ТЭЦ-3 в перечень объектов модернизации в рамках конкурентного отбора проектов модернизации мощности (КОММод 2029). Модель предполагает, что инвестор вкладывает средства в новое оборудование с гарантией последующего сбыта генерируемого ресурса.
Проект разделен на пять последовательных этапов. Центральное место занимает монтаж самого котла и оснащение его современным электрофильтром для снижения выбросов. Далее предстоит реконструкция главного паропровода, будет проведена замена трубопроводов острого пара и питательной воды в связке "котел - турбина", с последующим подключением к общестанционным коллекторам. Третий и четвертый блоки работ включают автоматизацию: предстоит внедрить новые системы управления как для котла №15, так и для турбоагрегатов №12 и №14, выполнить регенерацию этих турбоустановок. Кроме того, будет принято решение о целесообразности новой дымовой трубы в 250 метров. Окончательный вердикт будет вынесен после утверждения основных технических решений. Срок сдачи нового котла в эксплуатацию определен декабрем 2029 года.

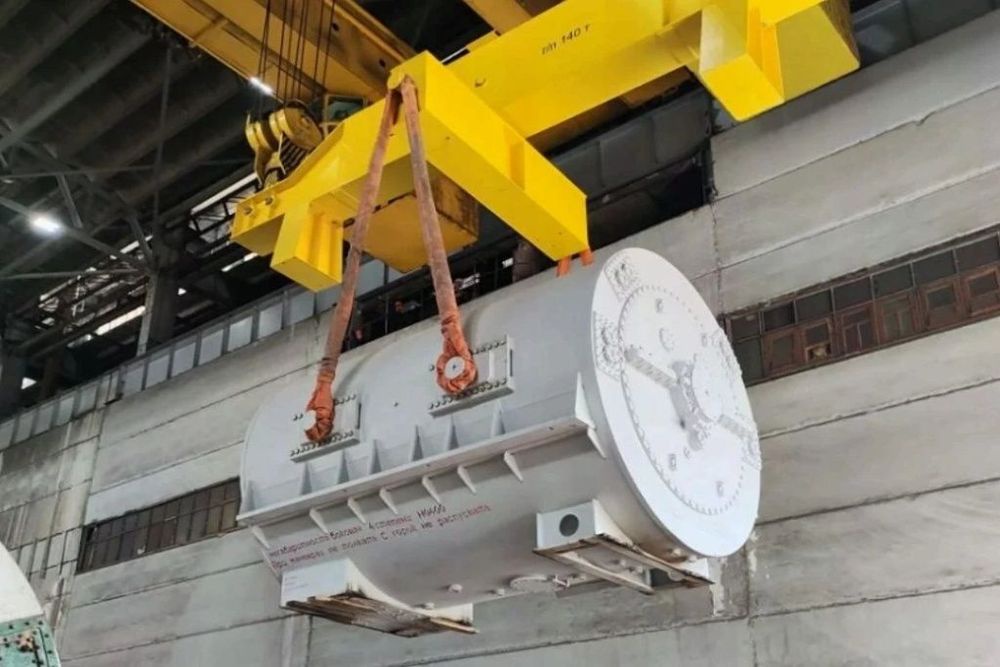

Параллельно с описанными работами по КОММод на станции продолжается крупный проект по программе ДПМ (договоры предоставления мощности). Сейчас завершены испытания обновленного турбоагрегата №13, следующим в очереди на реконструкцию стоит турбогенератор №11 с аналогичными параметрами. По завершении всей программы ДПМ электрическая мощность станции должна вырасти с нынешних 497 до почти 537 мегаватт, что даст прирост в 8% и повысит надежность энергоснабжения региона.
